Зимой строительство частных домов не останавливается. Заводские железобетонные панели можно доставлять и устанавливать при отрицательной температуре, но это не означает, что погода никак не влияет на монтаж.
Основные зимние сложности связаны не с самими панелями, а с состоянием подъездной дороги и фундамента, работой крана, очисткой соединений, применением герметиков и выполнением бетонных операций.
Разберём, можно ли строить панельный дом зимой, какие этапы выполняются без существенных изменений и в каких случаях работы необходимо приостановить или перенести.
Можно ли монтировать дом из ЖБ-панелей зимой
Да, монтаж заводских железобетонных панелей возможен зимой. Элементы изготавливаются на производстве, набирают необходимую прочность до доставки и поступают на участок в готовом виде.
На строительной площадке панели не формуют заново. Их поднимают краном, устанавливают в проектное положение и соединяют в соответствии с монтажной схемой.
На странице о монтаже дома БЭНПАН описано, что заводские закладные детали позволяют собирать стены и перекрытия по заранее разработанным узлам. В зависимости от типа панелей применяются болтовые соединения, анкерные шпильки или соединение закладных деталей.
Однако зимнее строительство требует дополнительной подготовки. Возможность выполнения каждого этапа оценивают с учётом температуры, ветра, осадков, состояния площадки и требований к применяемым материалам.
Чем зимний монтаж отличается от летнего
Основная последовательность работ зимой сохраняется:
- проверка готовности фундамента;
- подготовка подъезда и площадки для автокрана;
- доставка панелей в монтажной последовательности;
- строповка и подъём элементов;
- установка панелей в проектное положение;
- временное закрепление и проверка геометрии;
- выполнение проектных соединений;
- герметизация и защита стыков;
- монтаж перекрытий и последующих конструкций.
Разница заключается в дополнительных операциях. Приходится очищать конструкции от снега и наледи, следить за состоянием дороги, хранить материалы при допустимой температуре и учитывать сокращённый световой день.
Кроме того, не все составы для герметизации, бетонирования и отделки можно использовать при одинаковой температуре. Поэтому зимняя технология определяется не календарём, а фактическими условиями и требованиями производителей материалов.

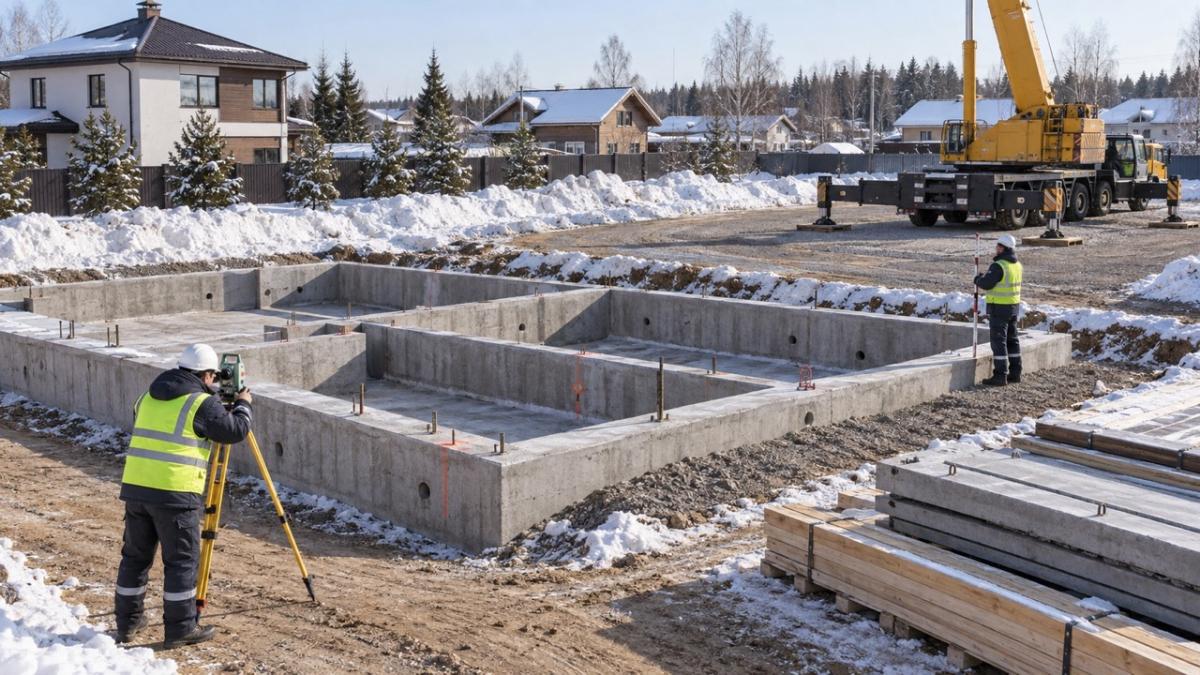

Фундамент должен быть готов до начала монтажа
Устанавливать панели можно только на фундамент, который набрал предусмотренную проектом прочность и прошёл необходимую проверку. Мороз не заменяет процесс твердения бетона и не позволяет начинать монтаж раньше установленного срока.
Если фундамент выполняется зимой, для бетона разрабатывают отдельные технологические мероприятия. В зависимости от условий могут применяться подогретая смесь, противоморозные добавки, утепление, прогрев и контроль температуры.
Перед приездом панелевоза и крана фундамент необходимо:
- полностью очистить от снега и льда;
- проверить на соответствие проектным отметкам;
- осмотреть опорные поверхности и закладные элементы;
- освободить от замёрзшей воды и загрязнений;
- проверить расположение инженерных вводов;
- обеспечить безопасный доступ монтажной бригады.
Нельзя устанавливать стеновую панель на слой снега или наледи. Такое основание мешает точно выставить элемент, а после оттаивания между конструкциями может образоваться зазор.

Подготовка дороги и площадки для крана
Зимой сухой на вид участок не всегда безопасен для тяжёлой техники. Под снегом могут находиться незамерзшая грязь, пустоты, канавы, строительные материалы или слабая насыпь.
До доставки домокомплекта из железобетонных панелей необходимо проверить весь маршрут панелевоза — от основной дороги до места разгрузки.
На участке следует подготовить:
- очищенный проезд достаточной ширины;
- место для поворота или движения панелевоза задним ходом;
- ровную рабочую площадку для автокрана;
- места установки выносных опор;
- пешеходные проходы для монтажной бригады;
- площадку для временного хранения элементов, если оно предусмотрено.
Снег нельзя просто утрамбовать колёсами и считать надёжным основанием. Положение крана и подготовка площадки должны соответствовать проекту производства работ и характеристикам техники.
Как мороз влияет на железобетонные панели
Заводская железобетонная панель прибывает на участок готовым конструктивным элементом. Её не нужно выдерживать на площадке для набора прочности, как свежеуложенный бетон.
Тем не менее перед подъёмом проверяют состояние каждой панели, монтажных элементов и точек строповки. С поверхности удаляют снег и наледь, которые мешают осмотру и безопасной работе.
Особое внимание уделяют торцам, пазам, закладным деталям и другим участкам соединения. Они должны оставаться доступными для проверки и выполнения проектного узла.
Преимущество заводского изготовления заключается в том, что геометрия и основные характеристики панелей формируются в контролируемых производственных условиях. Но качество готового дома всё равно зависит от правильного хранения, перевозки и монтажа элементов.

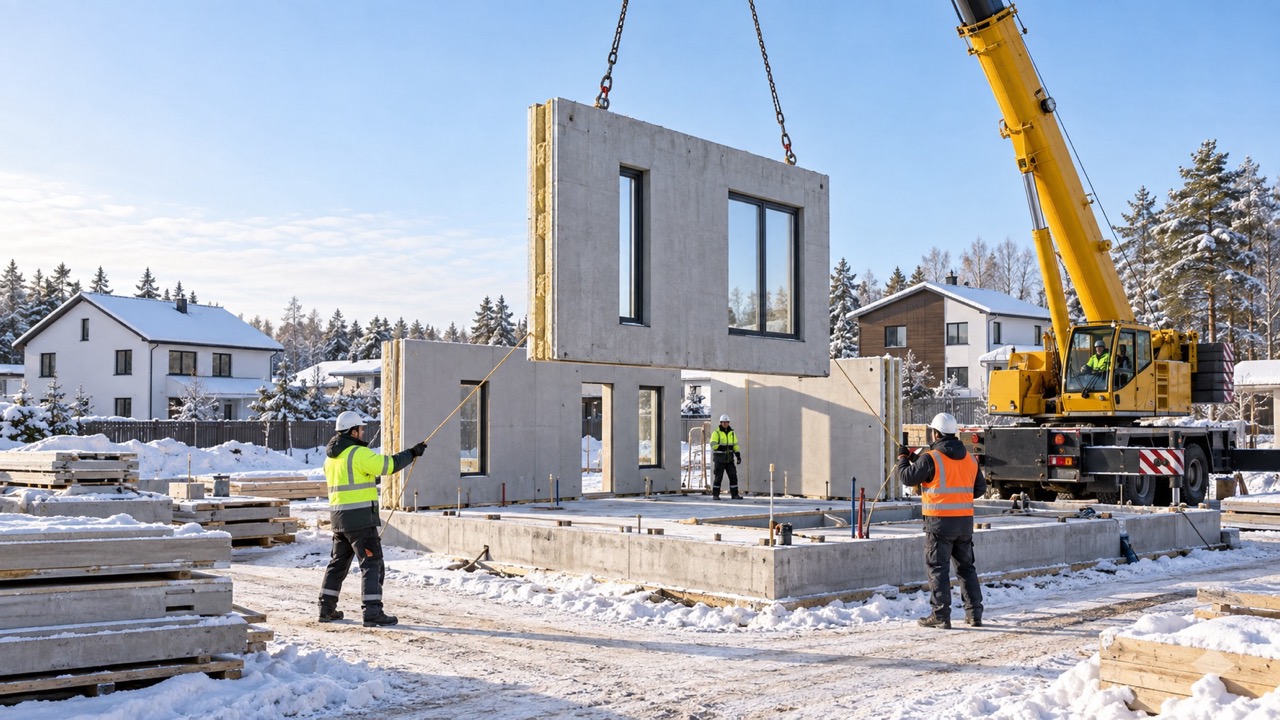

Работа автокрана зимой
Температура — не единственный погодный фактор. Для подъёма крупной панели особенно важны ветер, видимость и состояние рабочей площадки.
У стенового элемента большая площадь, поэтому порывы ветра могут осложнить управление грузом. Допустимые условия работы определяются требованиями к конкретной технике, монтажной документацией и решением ответственных специалистов.
Работу крана могут приостановить при:
- сильном или порывистом ветре;
- плохой видимости из-за снегопада или метели;
- обледенении конструкций и оборудования;
- неустойчивом положении опор;
- невозможности безопасно управлять перемещением панели;
- температуре ниже допустимой для техники и применяемых материалов.
Окончательное решение принимает ответственный специалист на площадке. Выполнение графика не должно становиться важнее безопасности.
Соединения и стыки панелей в мороз

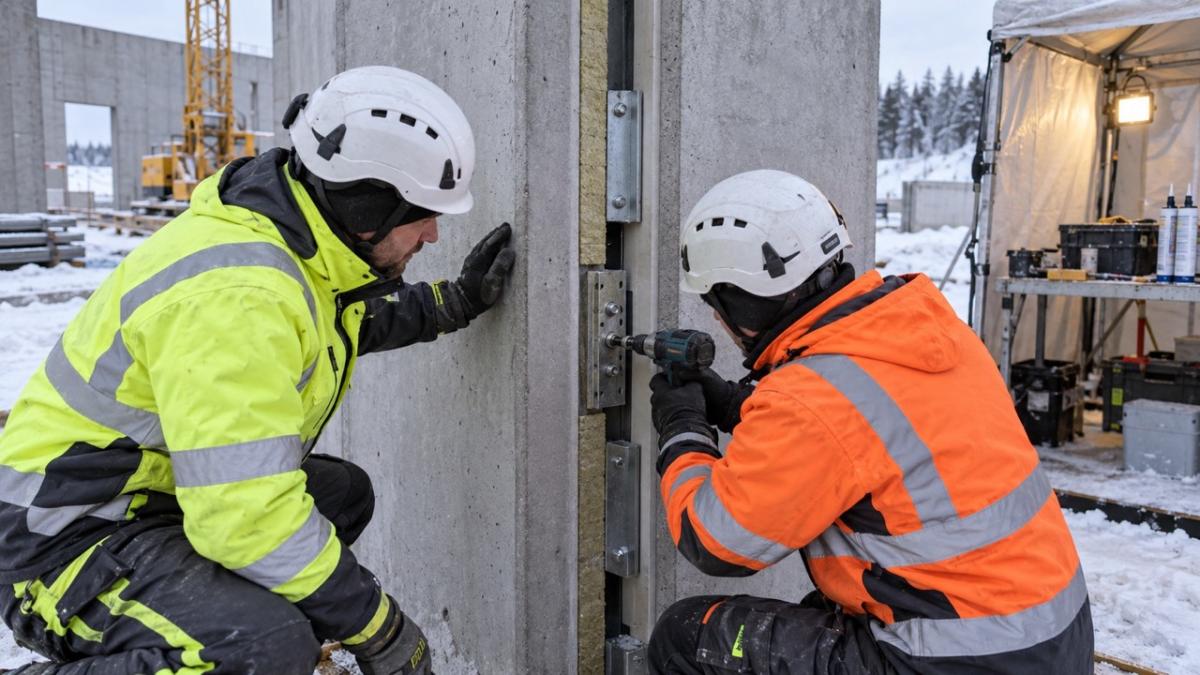

Панель должна быть точно установлена, выверена и закреплена по проектной схеме. Снег, лёд и грязь внутри соединения недопустимы.
Перед сборкой проверяют:
- чистоту контактных поверхностей;
- состояние закладных деталей и крепежа;
- совпадение проектных отверстий и отметок;
- отсутствие льда в пазах и монтажных полостях;
- соответствие применяемых материалов зимним условиям.
В технологии БЭНПАН способ соединения зависит от типа конструкций. Описание панелей и применяемых узлов представлено в разделе «Технология БЭНПАН».
Нельзя удалять лёд открытым пламенем рядом с утеплителем, герметизирующими материалами и защищаемыми поверхностями. Способ очистки и прогрева должен быть предусмотрен технологией работ.

Можно ли герметизировать швы зимой
Возможность зимней герметизации зависит от конкретного состава. У каждого материала есть допустимый диапазон температуры нанесения, требования к состоянию основания и условия набора рабочих характеристик.
Даже зимний герметик нельзя наносить на снег, лёд, мокрую или загрязнённую поверхность, если это не разрешено его технической документацией.
Материалы хранят и подготавливают в соответствии с инструкцией производителя. При необходимости рабочую зону защищают от осадков и ветра, а поверхности подготавливают предусмотренным способом.
Подробно о роли соединений рассказано в статье «Узлы и стыки панелей: как делают правильно, чтобы не продувало».
Какие работы сильнее зависят от температуры
Сам подъём готовой панели и её механическое закрепление обычно меньше зависят от температуры, чем процессы с применением воды, растворов, клеевых составов и покрытий.
Особого контроля зимой требуют:
- бетонирование и замоноличивание отдельных участков;
- нанесение герметиков и мастик;
- устройство штукатурных и клеевых фасадных систем;
- окрасочные работы;
- гидроизоляция;
- монтаж некоторых кровельных материалов;
- внутренняя отделка непрогретого дома.
БЭНПАН указывает, что строительство ведётся круглый год, однако отдельные виды работ нельзя выполнять при температуре ниже установленного значения. Из-за этого зимний график в некоторых случаях увеличивается.
Поэтому обещание построить дом зимой точно в те же сроки, что и летом, без учёта погоды некорректно. Срок зависит не только от монтажа стен, но и от всего состава работ.
Нужно ли прогревать весь дом во время сборки
Для установки готовых стеновых панелей постоянный прогрев всей открытой коробки обычно не является самостоятельной целью. Однако локальная защита и обогрев могут потребоваться для конкретных технологических операций.
После закрытия теплового контура временное отопление позволяет создать подходящие условия для инженерных и отделочных работ. До его запуска необходимо обеспечить безопасное электроснабжение или другой предусмотренный источник тепла.
Использовать случайные обогреватели без расчёта вентиляции, электропроводки и пожарной безопасности нельзя.
Преимущества зимнего монтажа
При правильной организации строительство зимой имеет несколько практических преимуществ:
- не нужно откладывать сборку коробки до следующего строительного сезона;
- заводские панели поступают на объект готовыми к монтажу;
- после закрытия контура можно переходить к следующим этапам;
- срок строительства меньше зависит от сезонного дефицита бригад;
- подготовленный зимний график помогает раньше завершить дом.
Эти преимущества реализуются только тогда, когда фундамент, логистика и материалы были подготовлены заранее.
Ограничения зимнего строительства
К возможным ограничениям относятся:
- дополнительная очистка участка и конструкций;
- расходы на временный обогрев и защитные укрытия;
- сокращённый световой день;
- перенос работ из-за ветра, метели или сильного мороза;
- более сложная подготовка подъездной дороги;
- ограничения на применение отдельных материалов;
- необходимость контролировать температуру при бетонных операциях;
- повышенные требования к безопасности людей.
Поэтому зимний монтаж не всегда дешевле или быстрее летнего. Его преимущество заключается прежде всего в возможности не останавливать строительство на несколько месяцев.
Когда монтаж лучше перенести
Работы следует отложить, если фактические условия не позволяют обеспечить качество или безопасность. Например, когда:
- подъездная дорога непроходима для панелевоза;
- площадка для крана не подготовлена или потеряла устойчивость;
- фундамент не набрал требуемую прочность;
- опорные поверхности невозможно очистить от льда;
- ветер не позволяет безопасно перемещать панели;
- видимость недостаточна для работы крановщика и монтажников;
- температура ниже допустимой для техники или материалов;
- на объекте нет безопасного освещения и бытовых условий для бригады.
Кратковременный перенос при неблагоприятной погоде не означает отказ от зимнего строительства. Это нормальная часть управления рисками.
Как подготовиться к зимнему монтажу
- Завершить устройство фундамента и подтвердить его готовность.
- Согласовать зимний график производства и доставки панелей.
- Проверить маршрут панелевоза после снегопада.
- Очистить и укрепить рабочую площадку для крана.
- Предусмотреть регулярную уборку снега.
- Организовать освещение участка.
- Подготовить место для хранения материалов в требуемых условиях.
- Уточнить температурные ограничения герметиков и других составов.
- Предусмотреть укрытие локальных рабочих зон.
- Составить резервный график на случай сильного ветра или снегопада.
Типичные ошибки
Считать замёрзший грунт надёжным основанием
После оттепели или локального прогрева состояние грунта может измениться. Площадку для тяжёлой техники готовят по расчётной схеме, а не по внешнему виду поверхности.
Устанавливать панели поверх снега
Опорные поверхности и монтажные соединения необходимо полностью очистить. Снег и лёд мешают точной установке и контролю узла.
Использовать летние материалы в мороз
Герметик, мастика или ремонтный состав должны подходить для фактической температуры применения и хранения.
Не учитывать ветер
Для крупноформатной панели порывистый ветер может быть опаснее самого мороза.
Планировать график без резерва
Зимой следует предусмотреть возможные остановки из-за снегопада, ветра или необходимости повторно подготовить дорогу.
FAQ
До какой температуры можно монтировать ЖБ-панели?
Единого значения для всех операций нет. Учитываются ограничения крана, крепежа, герметиков, бетонных составов и требования проекта производства работ. БЭНПАН отмечает, что отдельные виды работ ограничиваются при температуре ниже −10 °C.
Портятся ли готовые железобетонные панели от мороза?
Панели заводского изготовления рассчитаны на эксплуатационные климатические воздействия. Перед монтажом всё равно проверяют состояние элемента, закладных деталей и монтажных точек.
Можно ли устанавливать панели во время снегопада?
Небольшие осадки не всегда останавливают работу, но снег не должен мешать видимости, строповке, очистке соединений и безопасному управлению элементом. Решение принимает ответственный специалист.
Нужно ли очищать фундамент до бетона?
Да. Опорные поверхности, отметки и места соединений должны быть очищены от снега, льда и загрязнений.
Можно ли герметизировать стыки на морозе?
Можно применять только материалы, техническая документация которых допускает фактическую температуру и условия нанесения. Поверхности подготавливают согласно инструкции производителя.
Увеличивается ли срок строительства зимой?
Может увеличиться из-за осадков, ветра, подготовки площадки и ограничений отдельных технологических процессов. Сама сборка заводских элементов остаётся сравнительно быстрой.
Можно ли сразу начинать отделку?
Железобетонные панели не требуют ожидания усадки, но отделочные материалы нуждаются в подходящей температуре и влажности. Сначала необходимо закрыть контур и создать требуемые условия внутри дома.
Вывод
Монтаж дома из заводских железобетонных панелей зимой возможен. Готовые элементы устанавливаются краном и соединяются по проектным узлам, поэтому сборка коробки меньше зависит от температуры, чем кладочные или монолитные процессы на площадке.
При этом зимнее строительство требует подготовленного фундамента, очищенной дороги, устойчивой площадки для крана и строгого соблюдения требований к герметикам, бетону и другим материалам.
При строительстве дома по технологии БЭНПАН зимние условия учитываются в графике доставки и монтажа. Если погода не позволяет обеспечить безопасность или качество отдельной операции, её переносят до наступления подходящих условий.
